          【路橋“競”行時】銅商高速ZT01標項目:拉滿弓
          、繃緊弦 決戰決勝年底收官戰

          發布時間:2023年12月22日
          來源:橋梁分公司
          發布人:黨委工作部
          作者:章香國
          瀏覽:3419次

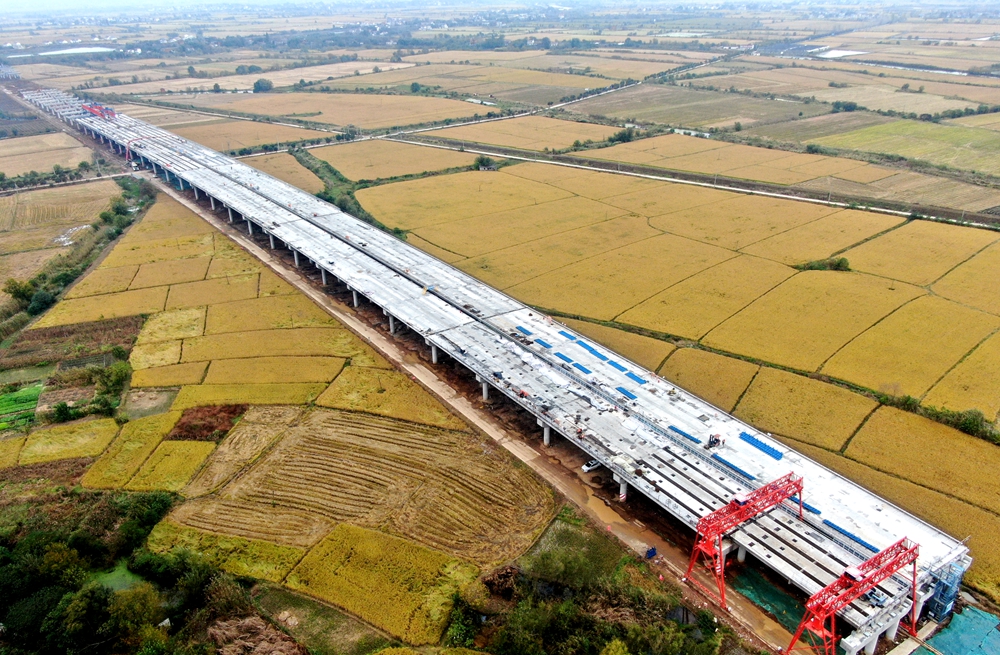

            冬季的濡須大地

          ,空氣中夾雜著絲絲寒意,但在公司承建的銅商高速ZT01標施工現場處處是一派大干快上
          、熱火朝天的忙碌景象
          ,塔吊林立、機器轟鳴
          ,樁基澆筑
          、墩柱施工、箱梁預制
          、梁板架設等施工工序齊頭并進
          、多點開花。自今年3月份項目正式開工以來
          ,全體職工以“拉滿弓
          、繃緊弦、咬緊牙
          、往前沖”的奮斗姿態
          ,持續攻堅克難,全力奮進沖刺
          ,為決勝全年任務目標打下了堅實基礎

          科學謀劃 鼓足干勁開新局

            作為安徽省“五縱十橫”高速公路網規劃的重要組成部分,銅商高速無巢段路線全長約27.5公里

          。公司承建標段全長約13.9公里
          ,共需架設預制箱梁2720余片。為保證整體施工進度
          ,項目團隊未雨綢繆
          ,超前謀劃,合理調配資源
          ,以“跑步進場
          、開局沖刺”的姿態,僅用2個月時間高效完成項目駐地
          、場站等前期臨建施工
          。6月份,項目預制梁場提前達到“日產10片梁”的滿產狀態
          ,為充分釋放預制梁場產能
          ,加快預制梁板架設進度,項目管理團隊集思廣益
          ,創造性提出了“架中間
          ,放兩頭”的工作新思路,經過縝密設計部署
          ,在永安河特大橋35#墩處設置提梁站
          ,利用汽車吊進行前四跨梁板架設安裝,為架橋機的安裝作業提供平臺,巧妙避開橋頭便道不通的現實阻礙
          ,大幅提升了現場預制梁板架設施工進度。

          精細管理 降本增效樹標桿

            作為公司在建的單體最大的高速公路項目

          ,成本管理水平直接影響著工程最終效益
          。為加強項目成本管控,自進場伊始
          ,項目部就組織主要管理人員簽訂了包括崗位職責
          、安全職責和成本職責在內的“一崗三責”目標責任書,全面壓實管理團隊成本管控責任
          ,增強成本管控意識
          。鑒于橋梁項目材料成本占比高的客觀實際,項目部以打造“物資設備管理示范項目”為抓手
          ,聚焦物資設備全過程加強精細化管理
          。以提高人員勞動效率、設備運轉效率
          、資源利用效率
          ,降低材料消耗、能源消耗
          ,確保實體工程質量為目標
          ,組織成立物資設備管理領導小組,重點加強月度物資設備盤點
          、驗收
          、檢查工作力度,建立并完善物資設備統一收
          、發
          、盤臺賬,將成本管理精確到每一方混凝土
          、每一噸鋼筋
          、每一處機械上,并及時統籌閑置周轉材料和設備的調撥使用
          ,不斷提高資源使用效率
          ,實現降本增效。

          筑牢防線 行穩致遠保安康

            安全生產是一項隨時“歸零”的工作

          ,是“易碎品”
          ,任何時候都不能松懈。項目部深刻認識安全生產工作的長期性
          、艱巨性
          、復雜性,始終保持“如履薄冰
          、如臨深淵”的狀態
          ,嚴格落實安全生產“一崗雙責”要求
          ,積極推進安全風險源清單化、制度化管理
          ,將責任體系明確到每個崗位
          、每個人,真正實現全體系的安全生產責任制
          。同時強化施工現場安全檢查頻次和隱患排查治理力度
          ,不斷提升全員安全風險辨識和管控能力,構建全員抓安全生產盡職盡責
          、真抓真管
          、齊抓共管的責任體系和有效機制。今年6月
          ,項目承辦的省質安中心“安全生產
          ,‘青’力‘青’為”主題教育實踐活動取得圓滿成功,獲業主單位來信表揚
          。項目派出的安全員在參加省鐵投公司舉辦的“阜淮杯”安全知識競賽活動中
          ,從20支參賽隊伍中脫穎而出,喜獲二等獎

          黨建領航 聚力攻堅顯成效

            圍繞項目建設重難點工作

          ,項目黨支部以“三號聯創”、勞動競賽
          、“我為群眾辦實事”等主題實踐活動為載體
          ,規范開展“黨員示范崗”“黨員責任區”“黨員突擊隊”創建活動,不斷強化“兩個作用”的發揮

            項目進場期間

          ,施工紅線內需征拆房屋121戶、大小魚塘15個
          ,另有近百處桿線
          、管道需改遷。為迅速打開施工作業面
          ,項目黨支部研究制定了黨員突擊攻關任務清單
          ,每名黨員結合自身工作崗位認領工作任務,實行包保責任制
          ,分別深入沿線征遷區域
          ,加強與屬地政府、周邊群眾的溝通協調
          ,積極做好拆遷政策的宣傳解釋
          ,為項目后期順利推進創造了良好條件。在項目奮力沖刺四季度產值目標任務的關鍵時刻,支部迅速組織開展了“三號聯創”啟動儀式暨“百日攻堅大會戰”動員誓師大會
          ,號召全體建設者樹牢必勝信心
          、勇于攻堅克難,持續掀起大干
          、實干
          、快干的熱潮。

            高歌而行踏坎坷

          ,滿弓勁發爭朝夕
          。銅商高速ZT01標全體職工將始終保持昂揚奮進的精神狀態
          ,決戰決勝四季度
          、打好收官戰,為公司打造全國一流企業
          、加快建設美好安徽路橋做出更大貢獻
